Polskie Elektrownie Jądrowe zakończyły kluczowy element pierwszego etapu prac przygotowawczych związanych z realizacją elektrowni jądrowej na Pomorzu.

Polskie Elektrownie Jądrowe zakończyły kluczowy element pierwszego etapu prac przygotowawczych związanych z realizacją elektrowni jądrowej na Pomorzu.
Polskie Elektrownie Jądrowe zakończyły kluczowy element pierwszego etapu prac przygotowawczych związanych z realizacją elektrowni jądrowej na Pomorzu.

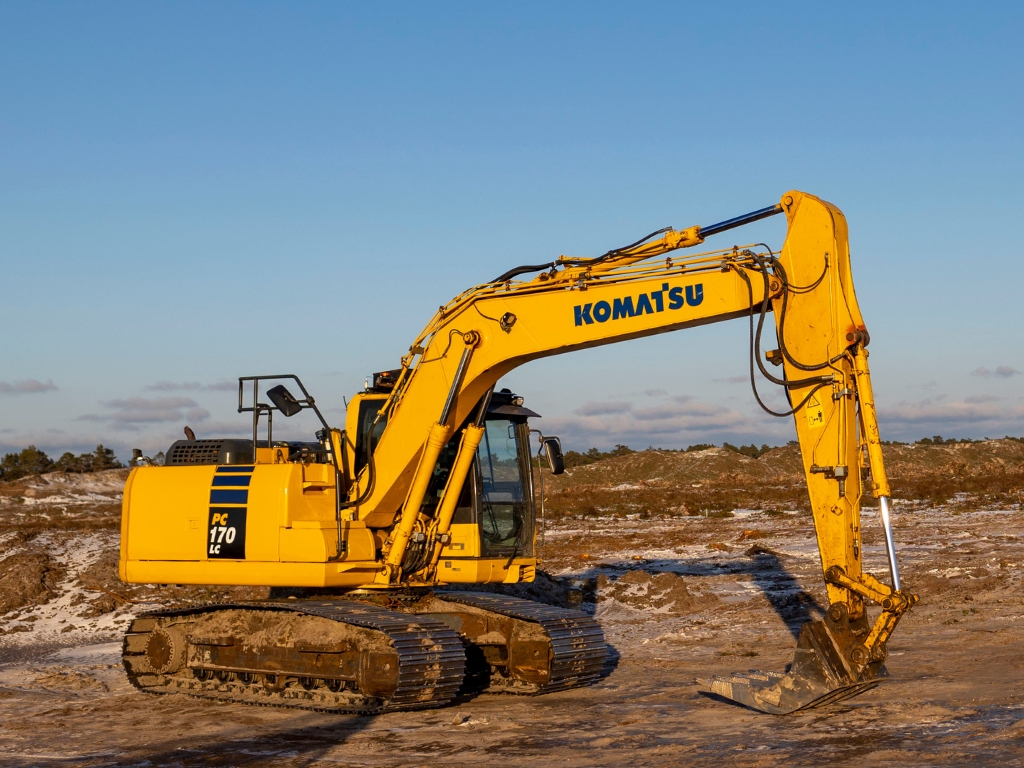

Zgodnie z harmonogramem inwestycji przeprowadzono wycinkę drzew i krzewów. Zostało wytyczone ogrodzenie oraz przygotowano teren i zaplecze przyszłego placu budowy. Po wypełnieniu kolejnych formalności spółka będzie mogła przejść do drugiego etapu prac przygotowawczych.
Prace były prowadzone na określonych warunkach, które były zawarte w decyzji o środowiskowych uwarunkowaniach wydanej przez Generalnego Dyrektora Ochrony Środowiska oraz pod stałym nadzorem przyrodniczym. Zgodnie z zapowiedziami, najbardziej ingerujące w otoczenie prace tego etapu zostały zakończone przed rozpoczęciem wiosennego okresu lęgowego i na długo przed sezonem turystycznym.

Wycinka drzew realizowana przez Nadleśnictwo Choczewo została zakończona już w styczniu 2026 r. Cały materiał drzewny został zakupiony przez nabywców zarejestrowanych w Polsce. Natomiast jego wywóz z terenu inwestycji powinien zakończyć się do końca lutego br. Na ukończeniu są także prace polegające na przetwarzaniu biomasy. Równolegle usuwane są karpiny, co powinno potrwać do kwietnia.

Zgodnie ze wskazaniami decyzji środowiskowej, PEJ przygotowują program kompensacji przyrodniczych. Zapewni on odtworzenie części terenów leśnych oraz stworzenie nowych obszarów zieleni. W jego ramach zostanie zasadzonych 70 ha lasu na terenie budowy. Kolejne 50 ha będzie zasadzonych na specjalnie do tego celu pozyskanych gruntach.
PEJ złożyło wniosek o pozwolenie na realizację drugiego etapu prac przygotowawczych we wrześniu 2025 r. Zaplanowano w nim m.in. rozwój infrastruktury technicznej placu budowy. Zostaną też wykonane fundamenty pod długoterminowe węzły betoniarskie, które będą wspierać produkcję betonu w dalszych fazach budowy.
Przemysław Schenk
fot. PEJ
